Procédure : Mobiliser l’équipe Travaux
Ref : PRD T01
Version du 05/10/2016
OBJECTIF DE LA PROCEDURE :
Cette procédure liste l’ensemble des actions à réaliser pour implanter l’ouvrage puis procéder à l’installation du matériel et des cantonnements.
Processus Démarche Optimum
HAS PS C10 01
Procédure Mise au point - Démarche Optimum
HAS PR C11 01
Commentaires
Documents et outils liés
Check list de démarrage chantier
HAS F C04 01

Plan d'action de démarrage du projet
HAS-SG-PRO-PLAN_ACTION_DEMARRAGE
Commentaires
- Si nécessaire, peuvent être présents : la Direction de l'Ingénierie, le Contrôleur Financier, le Responsable consultations, BYCN Purchasing, le Préventeur, le Responsable Q&E. Dans tous les cas, ils doivent être informés.

Cette réunion a pour objectif de transmettre et de commenter les données de la phase commerciale avant transfert. Le contenu du dossier commercial est à spécifier pour chaque affaire. Dans tous les cas, il doit comprendre une analyse des risques et des opportunités de l'affaire. La mobilisation doit aboutir à une répartition des tâches et des missions de chacun jusqu’au transfert.
Spécificités HAS

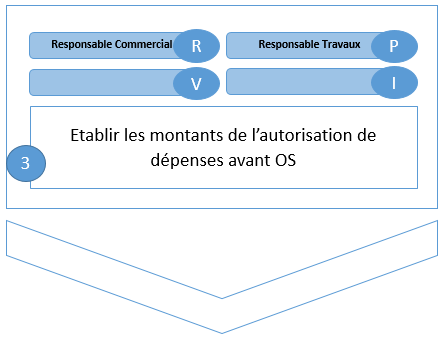

Le lancement Commercial / Travaux est à effectuer au minimum un mois avant l’OS et au minimum 4 mois pour les opérations en conception/réalisation ou montage et permet à l’équipe commercial de présenter à l’équipe travaux l’opération. Les participants à cette réunion sont : Le/les responsable(s) d’affaire, le responsable commercial, le/les responsable(s) travaux, le direction de l’ingénierie et le contrôleur financier. Le responsable d’affaire est chargé de préparer cette réunion. Pour cela, il remplit :
– la Feuille de lancement CHORUS
– la fiche signalétique (cellules jaunes)
– le Plan d’Action de Démarrage , pour permettre aux travaux d’engager des dépenses avant l’obtention de l’OS et/ou entre l’OS et le transfert (colonne verte). Il valide avec les travaux ces budgets.

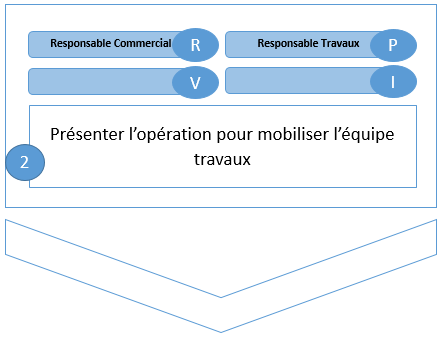

Au cours de cette réunion sont présentés :
– les éléments généraux (situation, description succincte, client, architecte…)
– les principaux éléments techniques de l’affaire
– le dossier de l’affaire
– les obligations d’insertion sociale s’il y en a et le contexte de mise en place.
Les participants s’appuient sur la liste des pièces à fournir à l’équipe travaux. Les participants programment la date de la réunion de lancement insertion, qui a lieu en présence du chargé de clause et du client, et que doit organiser le responsable d’affaire ou le responsable commercial avant l’OS.
Documents et outils liés
HAS-CIAL-FORM-CR_LANCEMENT_CIAL_TX
HAS-CIAL-FORM-CR_LANCEMENT_CIAL_TX
Commentaires
Validation par le SG avant signature par la DG.
Spécificités HAS
A l’issue de la réunion de présentation de l’opération, le responsable travaux récupère le fichier informatique et complète le PAD et la fiche signalétique dans un délai de 5 jours ouvrés, pour le transmettre au CFI de la direction. Ce dernier se charge ensuite dans un délai de 5 jours ouvrés de faire valider le PAD complété par l’équipe travaux, ainsi que la fiche signalétique.
Documents et outils liés
HAS-SG-PRO-CREER_FICHE_SIGNALETIQUE
remplace la procédure HAS G C05 01
Plan d'action de démarrage du projet
HAS-SG-PRO-PLAN_ACTION_DEMARRAGE
Commentaires
Documents et outils liés
Procédure : Mobiliser l’équipe Travaux
Ref : PRD T01
Version du 05/10/2016
Vérification : DSME BY BAT IDF
Approbation : COPIL Convergence
